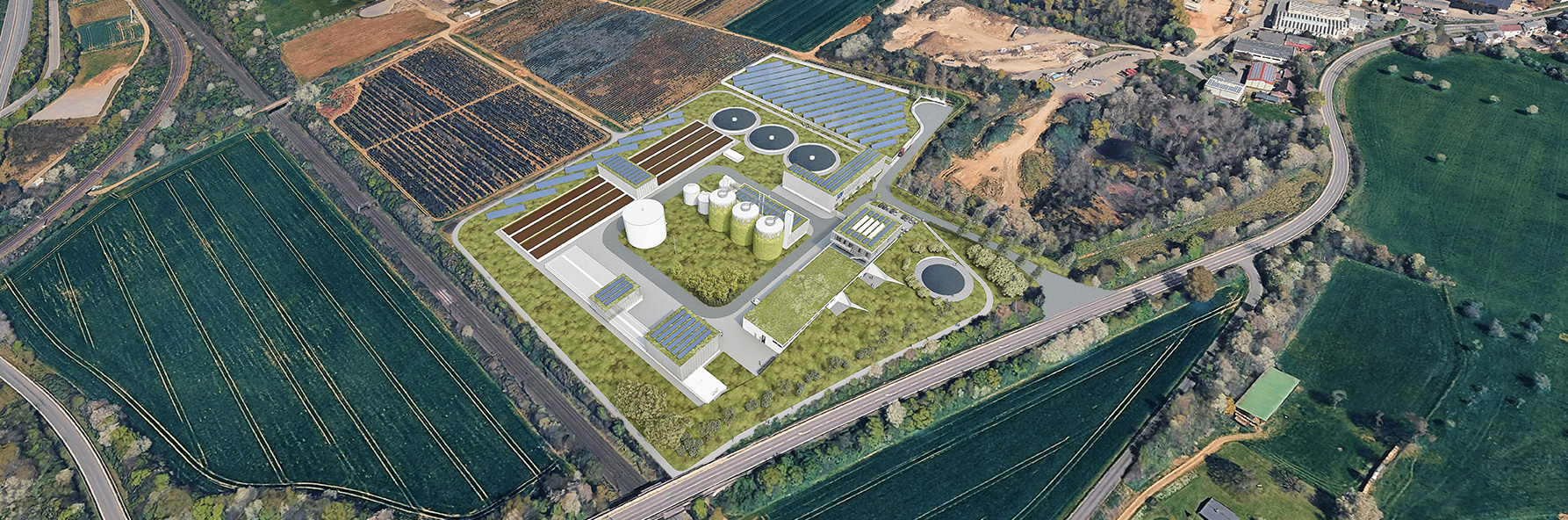

Planung
Nach der europaweiten Ausschreibung und Vergabe der Planung Ingenieurbauwerke an die Planungsgemeinschaft ATD/Hydro Ingenieure (Aachen/Düsseldorf) im Sommer 2024, wurde mit den Planungsarbeiten begonnen. Nach aktuellem Informationsstand wird davon ausgegangen, dass die Vorplanung im 1. Quartal 2025 abgeschlossen wird. Die Genehmigungsplanung soll im 3. Quartal 2025 vorliegen.
Für das Verfahren zur Genehmigung der Kläranlage sind verschiedene Fachgutachten wie beispielsweise Umwelt, Emissionen, Boden usw. erforderlich. Diese wurden durch den AZV Untere Ahr bereits überwiegend in 2023 beauftragt und sind seitdem in Bearbeitung.
Die Zwischenergebnisse werden im Rahmen einer sogenannten „Fachgutachterrunde“ kontinuierlich mit den Behörden abgestimmt, um den Planungsprozess zu optimieren.
